Avancement physique et courbe en S sous TILOS
L’idée de l’exercice est de rapporter un état d’avancement en vue de créer une courbe en S avec l’avancement prévisionnel, l’avancement réel et l’avancement projeté.

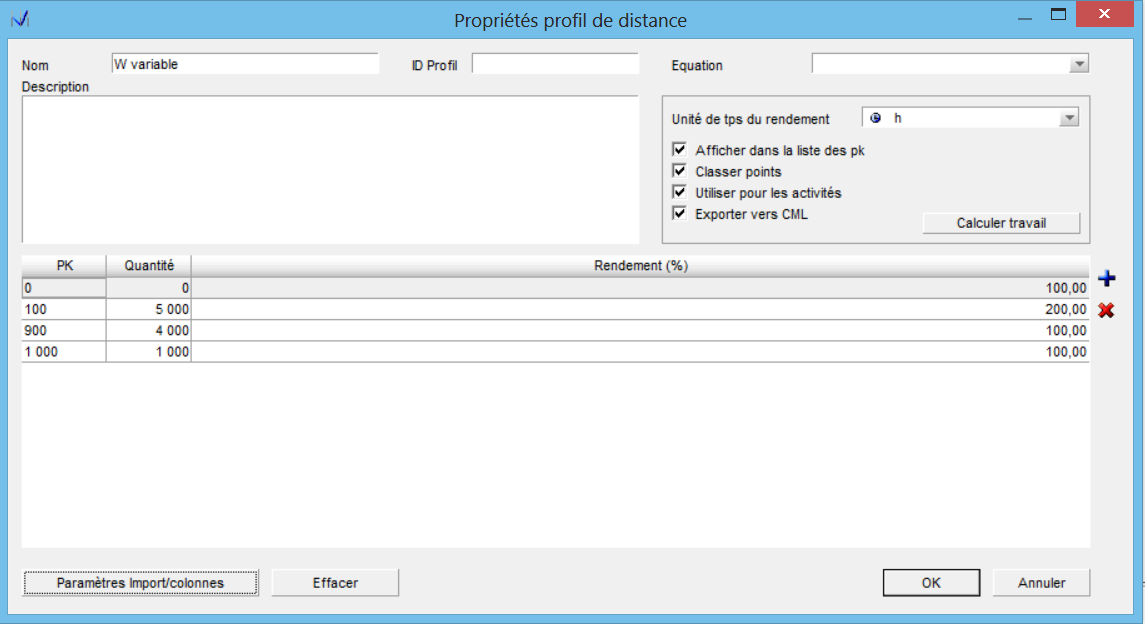

Pour cela, créons une activité de déboisement avec une quantité variable non linéaire et un rendement également variable en fonction de la nature des sols.

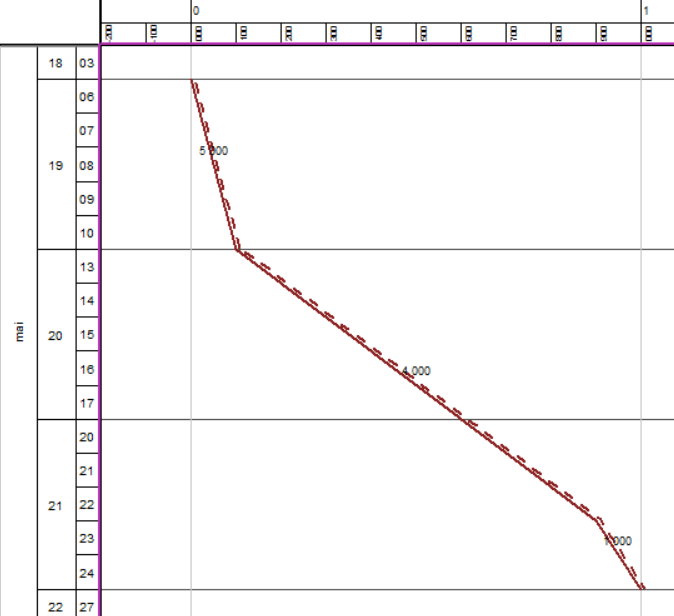

Cette activité va donc calculer sa durée en s’appuyant sur un profil de distance que nous avons défini ainsi :
Le résultat obtenu est le suivant :
L’activité planifiée, nous pouvons créer une référence à notre projet de façon à garder en mémoire les informations de date, durée, quantité, distance, rendement…
Il est également utile de définir la date d’avancement (parfois appelée date d’état ou date de rapport) et de choisir la méthode d’avancement de l’activité. Dans note cas, nous optons pour le travail.
Pour cette activité, à date du 10/05/2013, nous rapportons un avancement de 4000 m2 au lieu des 5000 que nous aurions dû faire. Nous replanifions (F9) et voici ce que nous obtenons :

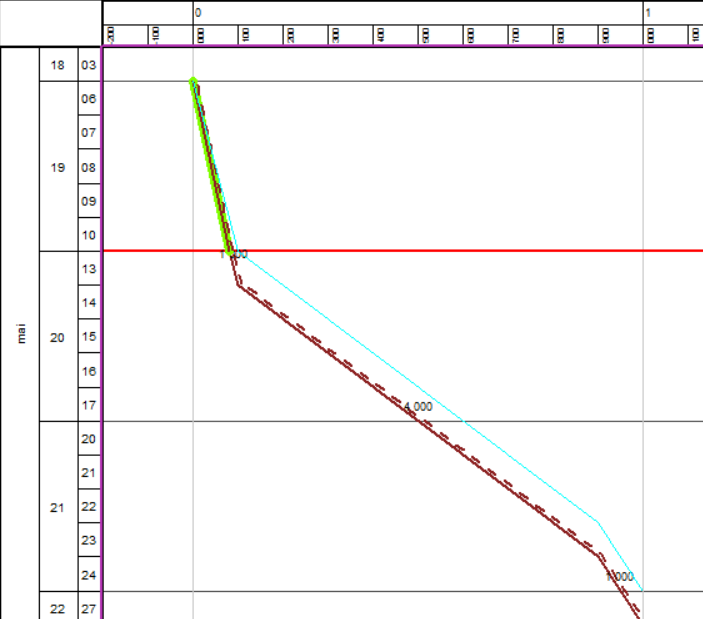

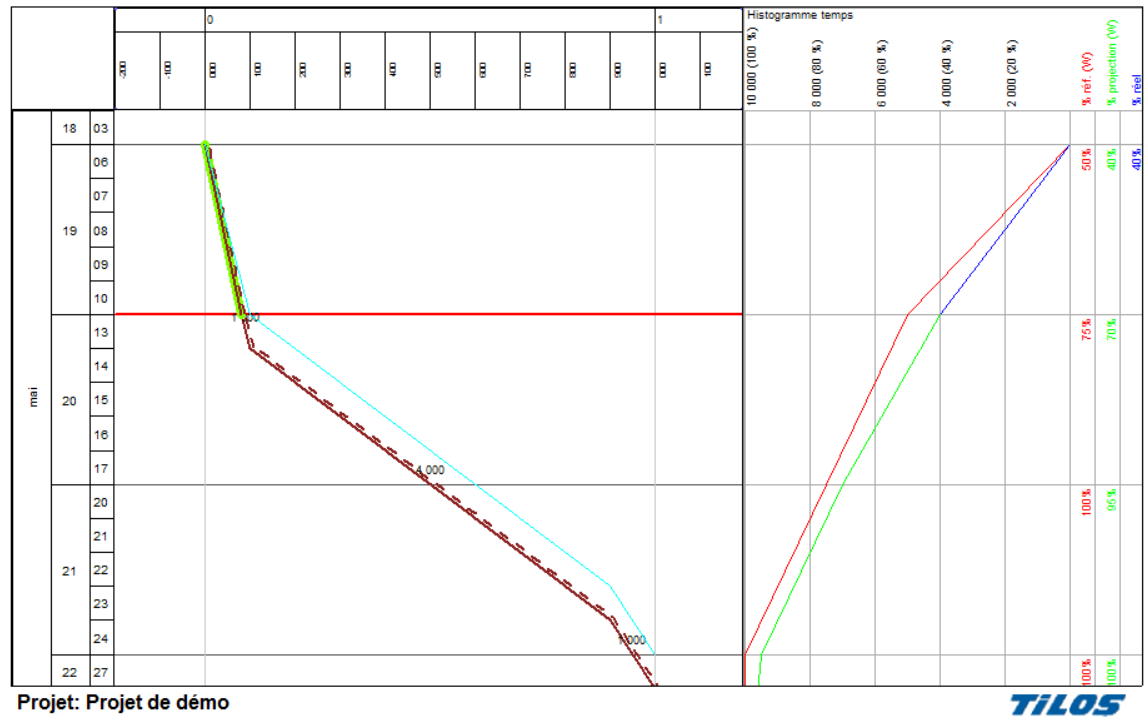

Sur cette représentation, nous identifions bien l’écart entre la référence (bleu ciel), le réalisé (vert) et le reste à faire.
Il est possible de mettre tout cela en lumière par une courbe en S.
Pour cela, nous ajoutons un histogramme distance à droite de planning chemin de fer et créons trois valeurs :
- Le Travail planifié cumulé d’après la référence
- Le Travail planifié cumulé d’après le planning actuel
- Le Travail réalisé cumulé

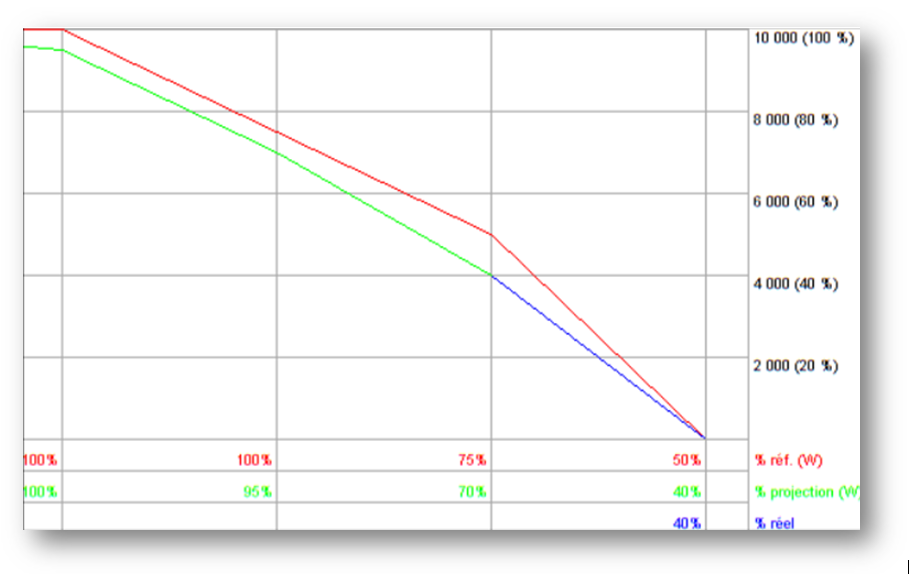

Le résultat est le suivant :
