Dans la gestion de projet, le trio Qualité Coût Délai est connu de tout le monde. Pour réussir un projet, il est primordial de le réaliser dans le temps imparti avec le budget prévu et une qualité convenable.

Aujourd’hui dans cet article, nous allons plutôt nous intéresser au duo Coût Délai.

Ce que je vous propose, c’est de lier ces deux paramètres « Coût – Délai » indispensables à un bon suivi de projet, sur Tilos.

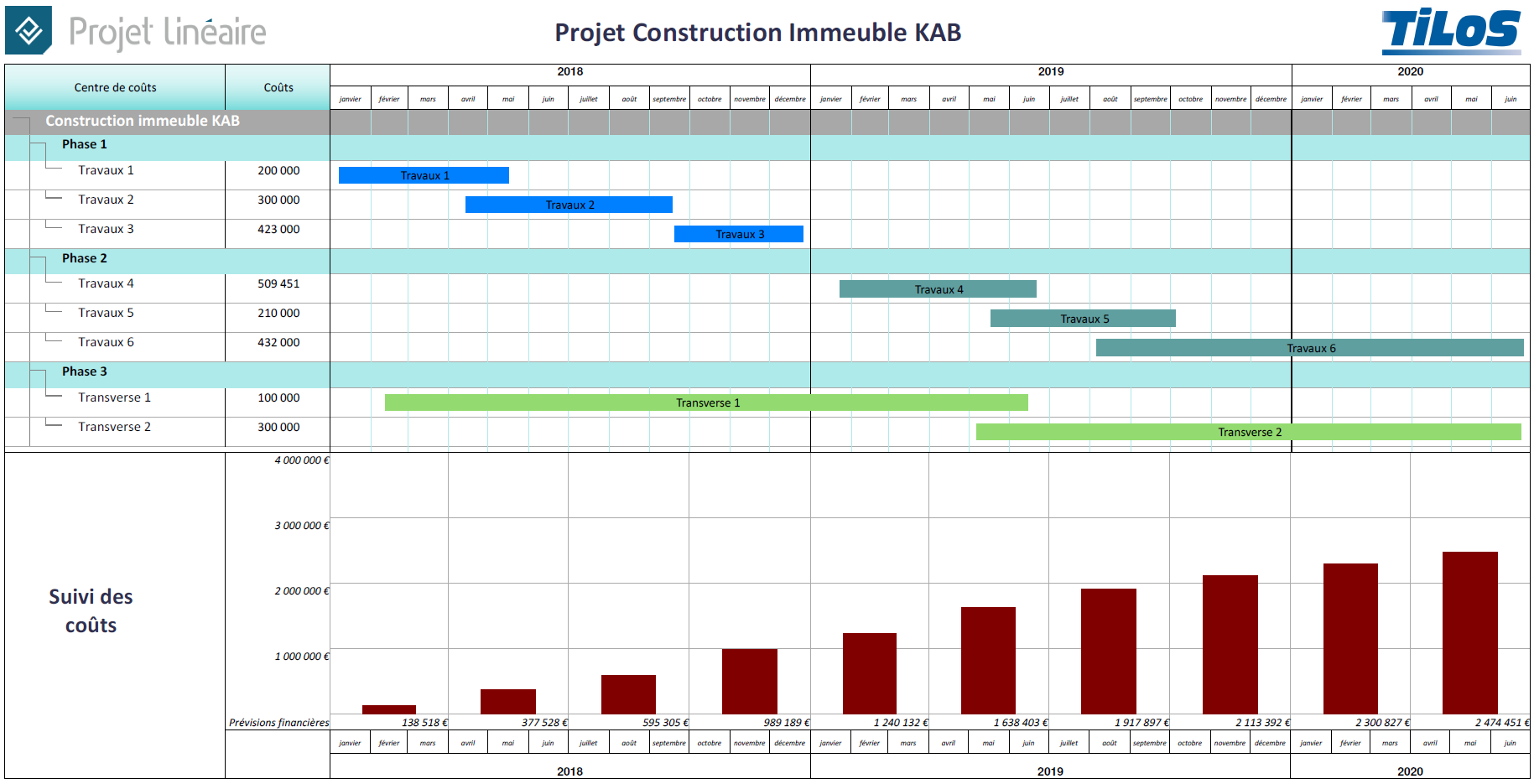

Dans la représentation ci-après, nous avons lié un planning Gantt de travaux avec une courbe d’évolution de coûts cumulés.

Sur la partie supérieure de la représentation, il y a un planning Gantt organisé par phases de construction, avec des couleurs différentes pour les niveaux 1 et 2.

Et sur la partie inférieure de la représentation, il y a un histogramme de suivi des coûts cumulés.

Pour arriver à ce résultat, nous avons suivi les étapes suivantes :

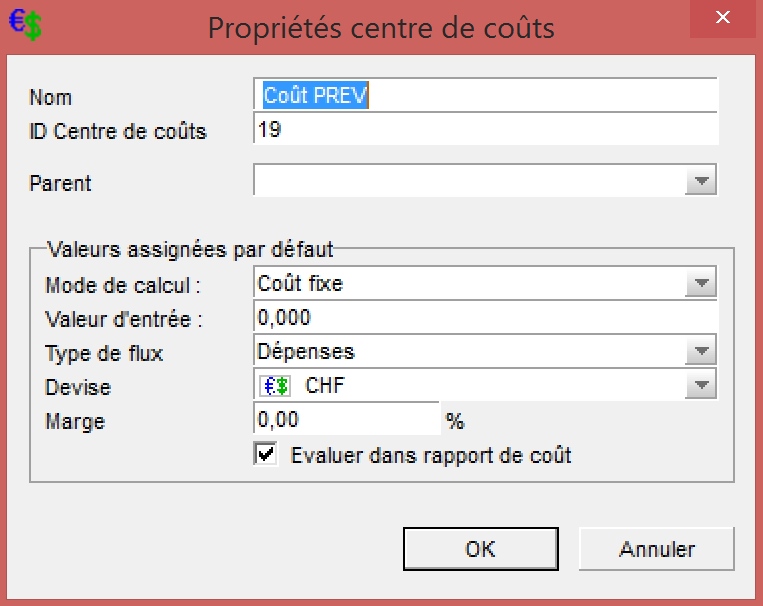

  • Création d’un centre de coûts « Coûts PREV »

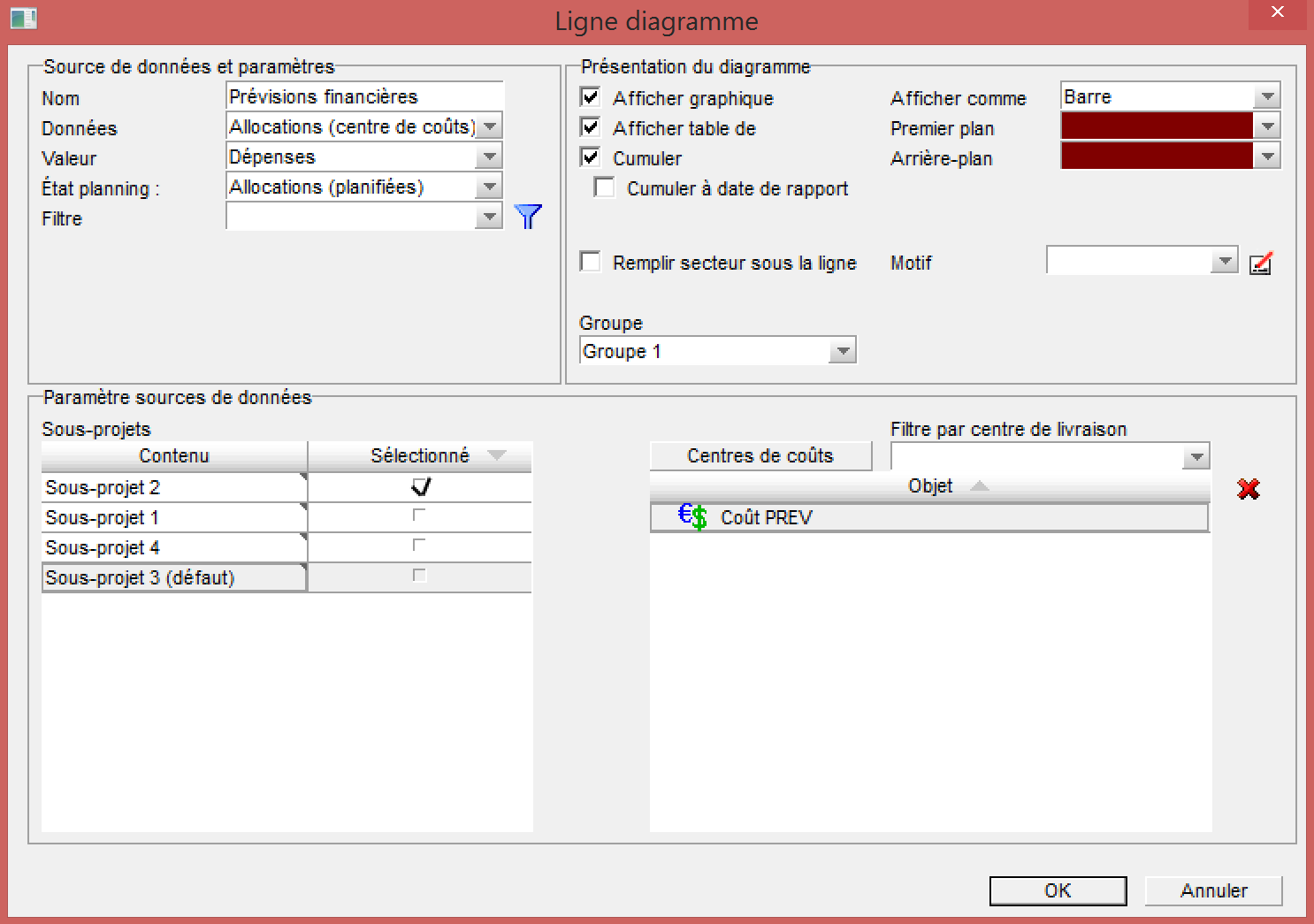

  • Assignation du centre de coût créé à chaque activité en mettant un coût associé dans le champ ‘’Valeur d’entrée’’

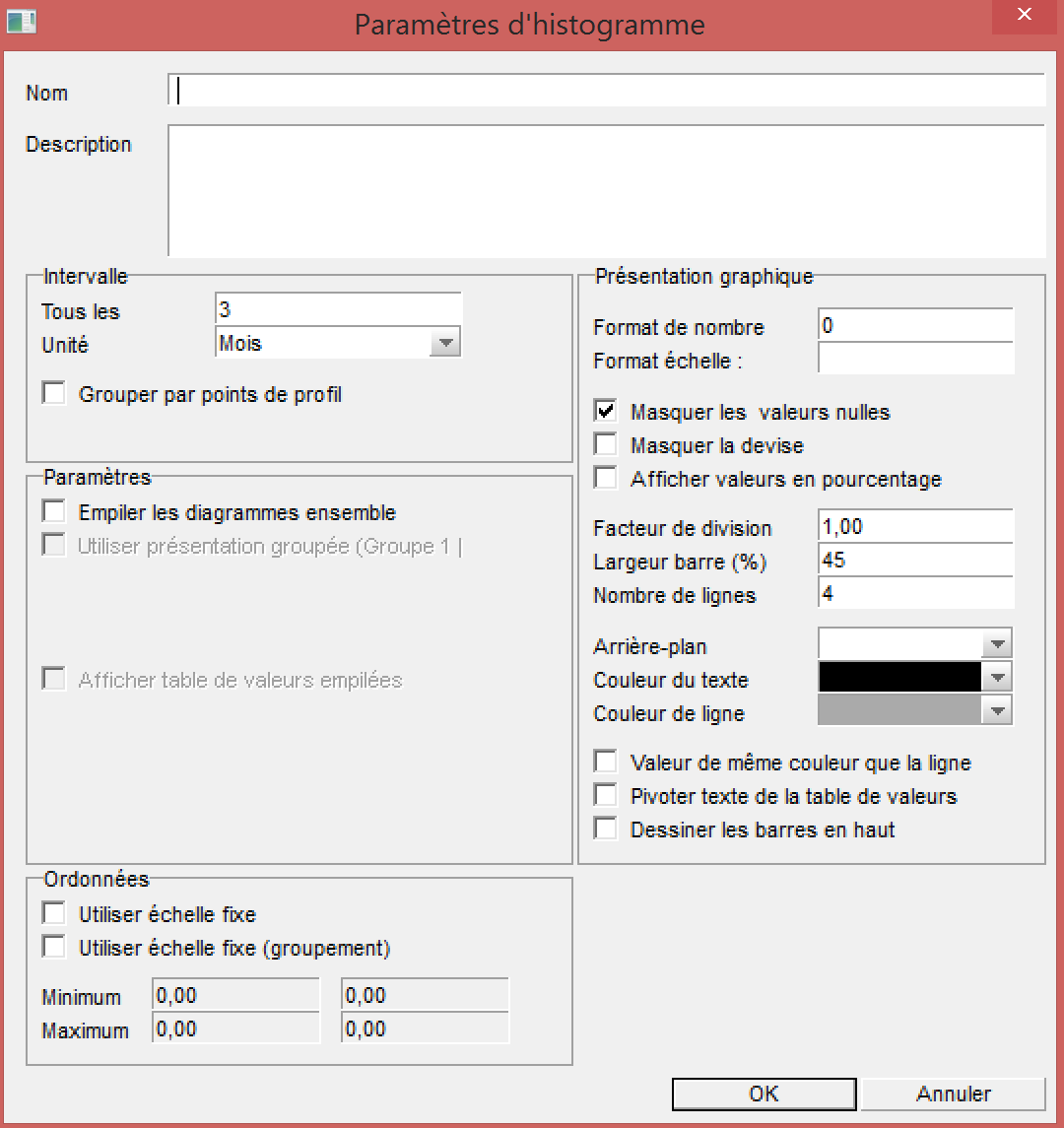

  • Exploitation des résultats en créant un histogramme dans une cellule de temps.

Et comme vous pouvez le constater, il a été choisi un affichage trimestriel des coûts. Cet affichage est bien sûr paramétrable en cliquant sur le bouton ‘’Edition’’

L’avantage de cette représentation, c’est la liaison directe des finances avec les travaux. Cette liaison permet d’avoir en instantané une projection financière des dépenses.

Par conséquent, en cas d’anticipation ou de retard de certains travaux, notre courbe de dépenses s’ajuste automatiquement.

Ce type d’histogramme peut aussi être intégré à un planning espace-temps.
