VISION GLOBALE AVEC PHASE MANAGER : A L’ECHELLE D’UNE VILLE
Projet Linéaire vient de s’implanter à Montréal au Canada. C’est pourquoi j’ai choisi cette ville pour illustrer l’utilisation de Phase Manager à travers des multi-projets.
La ville de Montréal est la deuxième ville la plus peuplée du Canada. C’est une ville en perpétuelle extension qui construit au cours d’une année de multiples projets. Cependant, elle doit veiller à ce que ses différents projets n’interfèrent pas avec les événements de la ville.
Grâce à Phase Manager et en l’espace de quelques heures, j’ai pu réaliser le programme des travaux en faisant apparaître les différentes contraintes, les programmes de réhabilitation, d’infrastructures, de construction de bâtiments. Je vais pouvoir voir les zones de conflits et établir un document final qui pourra servir d’outil de décision de programme d’investissement.
Dans un premier temps, il faut définir le programme travaux de l’année 2019 :
- Programme de Réaménagement d’infrastructures :
- – Rue Saint-Catherine : 11/02/2019 au 29/11/2019
- – Rue Berri : 08/04/2019 au 30/05/2019
- – Avenue du Parc : 17/06/2019 au 20/09/2019
- – Rue Clark : 02/09/2019 au 13/12/2019
- Programme Egout-Aqueduc :
- – Rue Parthenais : 01/04/2019 au 12/06/2019
- – Rue Saint-André : 13/05/2019 au 12/12/2019
- – Rue Peel : 01/07/2019 au 23/08/2019
- – Rue Sherbrooke : 02/09/2019 au 15/11/2019
- – Gare Lucien l’Allier : 07/01/2019 au 29/03/2019
- Programme de Reconstruction et réaménagement :
- – Projet Saint-Paul : 04/03/2019 au 28/06/2019
Dans un second temps, je peux indiquer les différents programmes travaux à venir, pour savoir s’ils s’intègrent correctement avec les programmes en cours :
- Travaux optionnels :
- – Réaménagement du Parc Jarry : 19/08/2019 au 11/10/2019
- – Construction d’un condo Vieux-Port : 28/10/2019 au 31/12/2019
Enfin, il faut définir les différentes contraintes de la ville au cours de l’année, il s’agit généralement des festivités :
- Festivités :
- – Foire Mont-Royal : 27/05/2019 au 31/05/2019
- – Festival Mural : 06/06/2019 au 14/06/2019 : Boulevard Saint-Laurent
- – Festival du Jazz : 26/06/2019 au 05/07/2019 Place des arts
- – Festival du cirque : 26/08/2019 au 06/09/2019
- – Marché de Noël : 09/12/2019 au 31/12/2019
Le programme travaux 2019 venant d’être établi, je n’ai actuellement aucun moyen visuel de savoir si celui-ci est réalisable. Phase Manager va me permettre de représenter l’ordonnancement de ce programme, et d’établir les différentes zones de conflit.

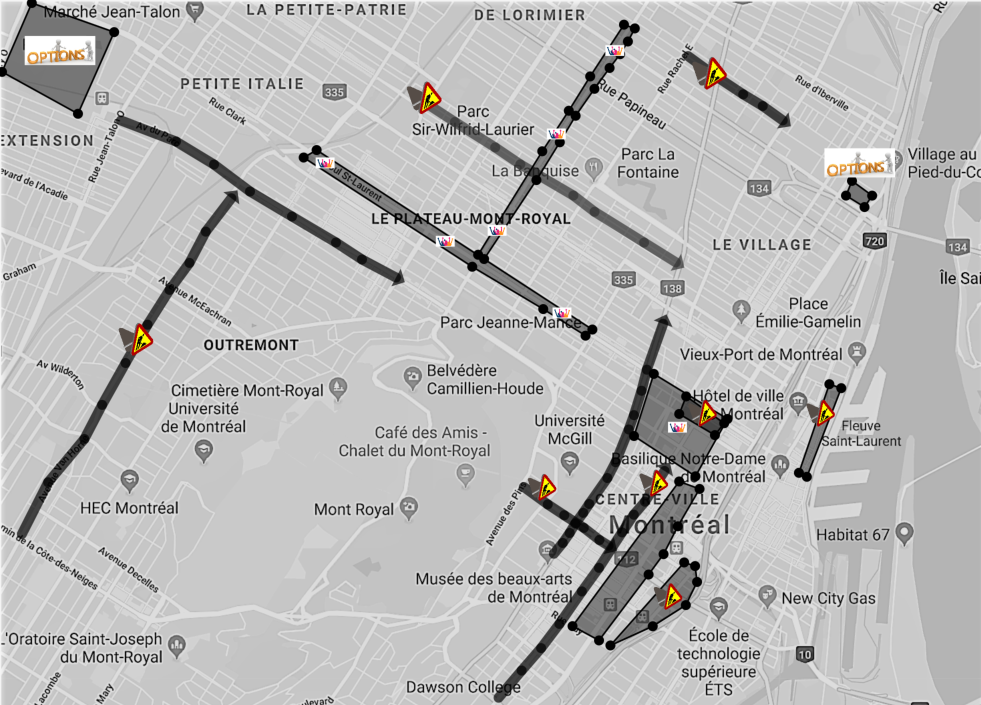

1-Import zones/axes : je dois définir l’emplacement des projets dans la cartographie du logiciel. Pour cela, il suffit de définir les zones ou les axes et de les associer aux travaux et/ou festivités :

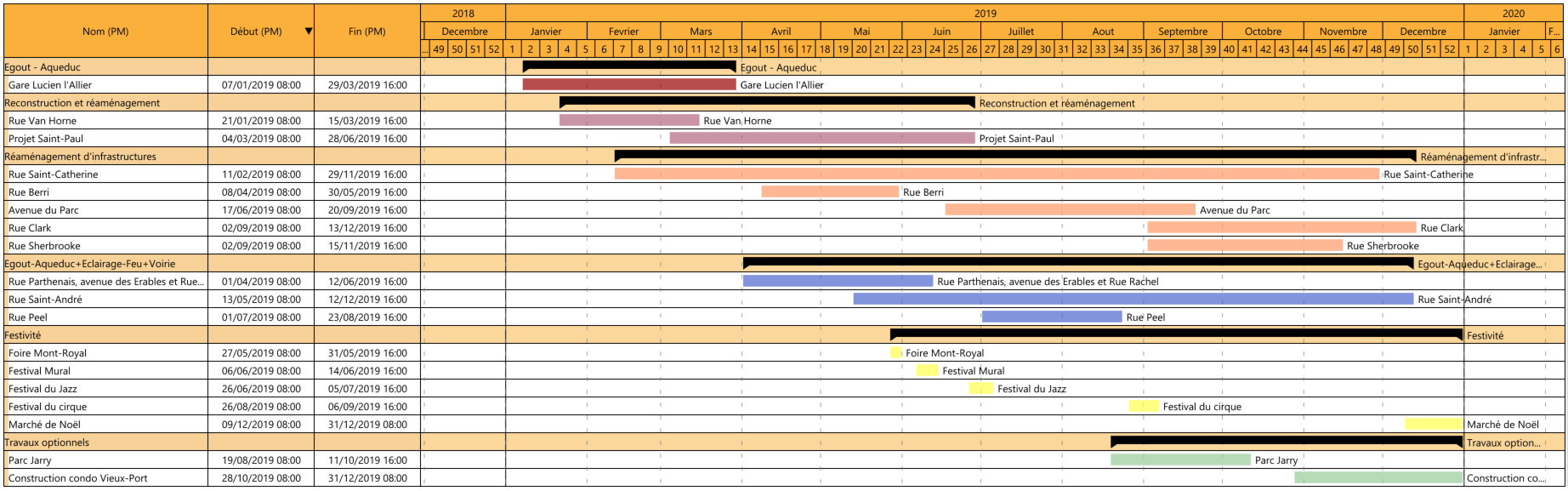

2-Planning : je peux directement venir créer le planning GANTT dans le logiciel :
3-Livrables : je viens de concevoir mon programme dans Phase Manager. C’est à travers les livrables que je pourrai avoir un document de discussion et de décision. Ils vont aussi me permettre de me rendre compte rapidement et visuellement des conflits parmi les multiples événements et les zones travaux de la ville.

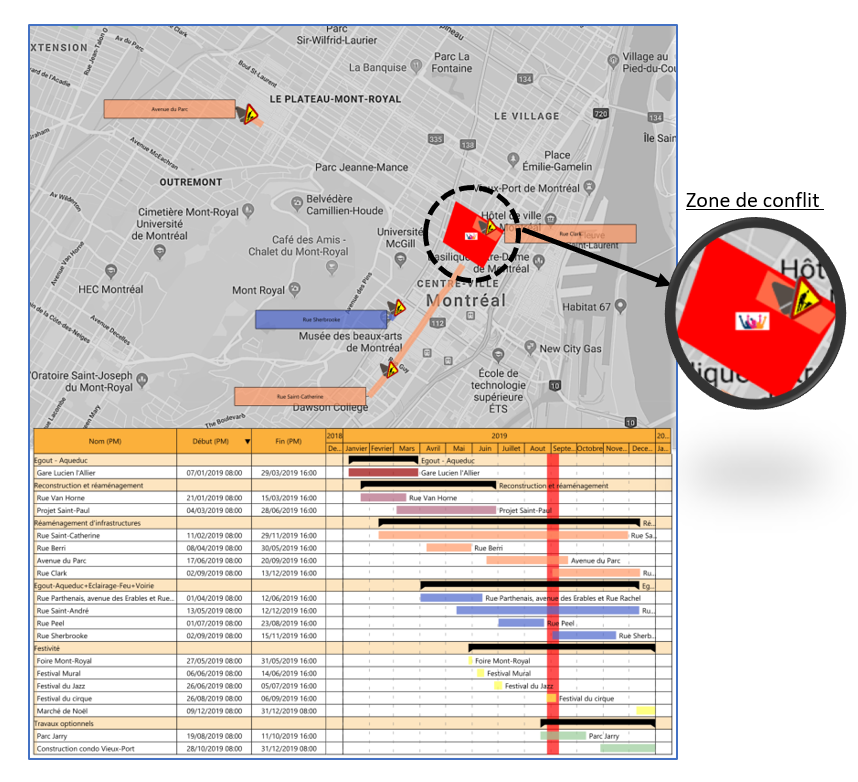

Je constate une zone de conflit au moment des travaux de la Rue Clark. En effet, en même temps et au même endroit j’ai le festival du Cirque.
Le visuel me permet de faire apparaître distinctement les zones de conflits, et donc de repenser au phasage des travaux pour les éviter. Dans ce cas-là, je peux commencer les travaux plus tard, après la fin du festival. Il suffit de modifier les dates de l’activité dans le planning Gantt du logiciel et de mettre à jour les livrables.
Je peux créer différents types de livrables, format PDF, image ou bien vidéo.
Voir le livrable Phase Manager au format : PDF
Envie d’en savoir plus sur Phase Manager? ? Demander un démo ou un devis
